Rekonstruk­ce střechy

Zhotovitel:
STOFFBAU s.r.o.
Jihlavská 712/2e, 66441 Troubsko
Doba realizace:
5 měsíců
Zábor:
Lešení: 165,5 m2 (do 15. 7.)
Sklad materiálu + parkování stavba: 137 m2 (do 15. 7.)
Autojeřáb: 75 m2 (nahodile 4x v měsíci, celkem 20 dní)

Plán záboru:

Aktuální informace

  • Začaly práce na střeše. Stavebníci odstraňují atiku ze strany vnitrobloku na Náplavce 8. Během této činnosti budou opadávat drobné části odstraňované fasády a suť. Především ve vyšších patrech lze dočasně očekávat zvýšenou prašnost.
  • Od 1. dubna platí původní plán záboru a je možné parkovat podél domů.
  • Pod touto sekcí najdete harmonogram prací.
  • Od pondělí 23. 3. do pátku 27. 3. bude probíhat stavba lešení ve vnitrobloku mezi výtahy Náplavka 10 a 8. Po tuto dobu nám stavbaři umožní parkovat u školky vedle garáží.

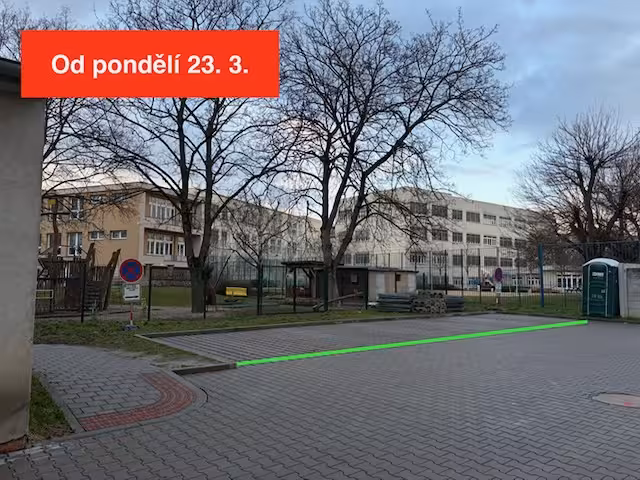

    Situace od 23. 3. do 27. 3.
  • Do pátku 20. 3. bude probíhat stavba lešení ve vnitrobloku podél domu Poříčí 41.

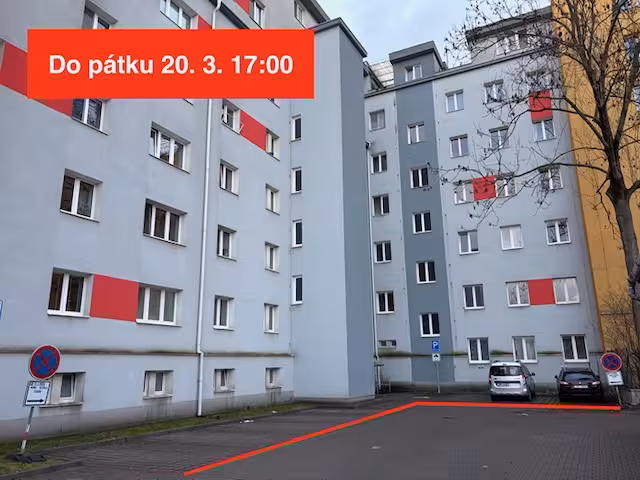

    Situace do 20. 3.
  • Stavba lešení bude probíhat následující 2-3 týdny. Až poté se začne se stavbou střechy.
  • Od 11. března bude náváženo lešení, které bude skládáno na  předzahrádky v ulici Náplavka, a následně se bude montovat. Dbejte prosím zvýšené opatrnosti především při vycházení z domů.
  • Dopravní značení bude umístěno 4. nebo 5. března s počátkem platnosti od 11. nebo 12. března 2026.

    Práce začnou na Náplavce 8 a budou postupovat směrem k Poříčí.

  • Odbor dopravy čeká na vyjádření Starezu k plánovanému záboru. Poté dojde k umístění dopravního značení, návozu materiálu a stavbě lešení.
  • Vzhledem k přetrvávajícím mrazům počítáme se začátkem stavby na začátku března.
  • Po urgencích paní Křížové firma Stoffbau významně omezila rozsah záboru kolem domů. Díky tomu ušetříme značné finanční prostředky a současně přibude parkovacích míst oproti původním plánu. Aktuální plán záboru najdete v informačním panelu.
